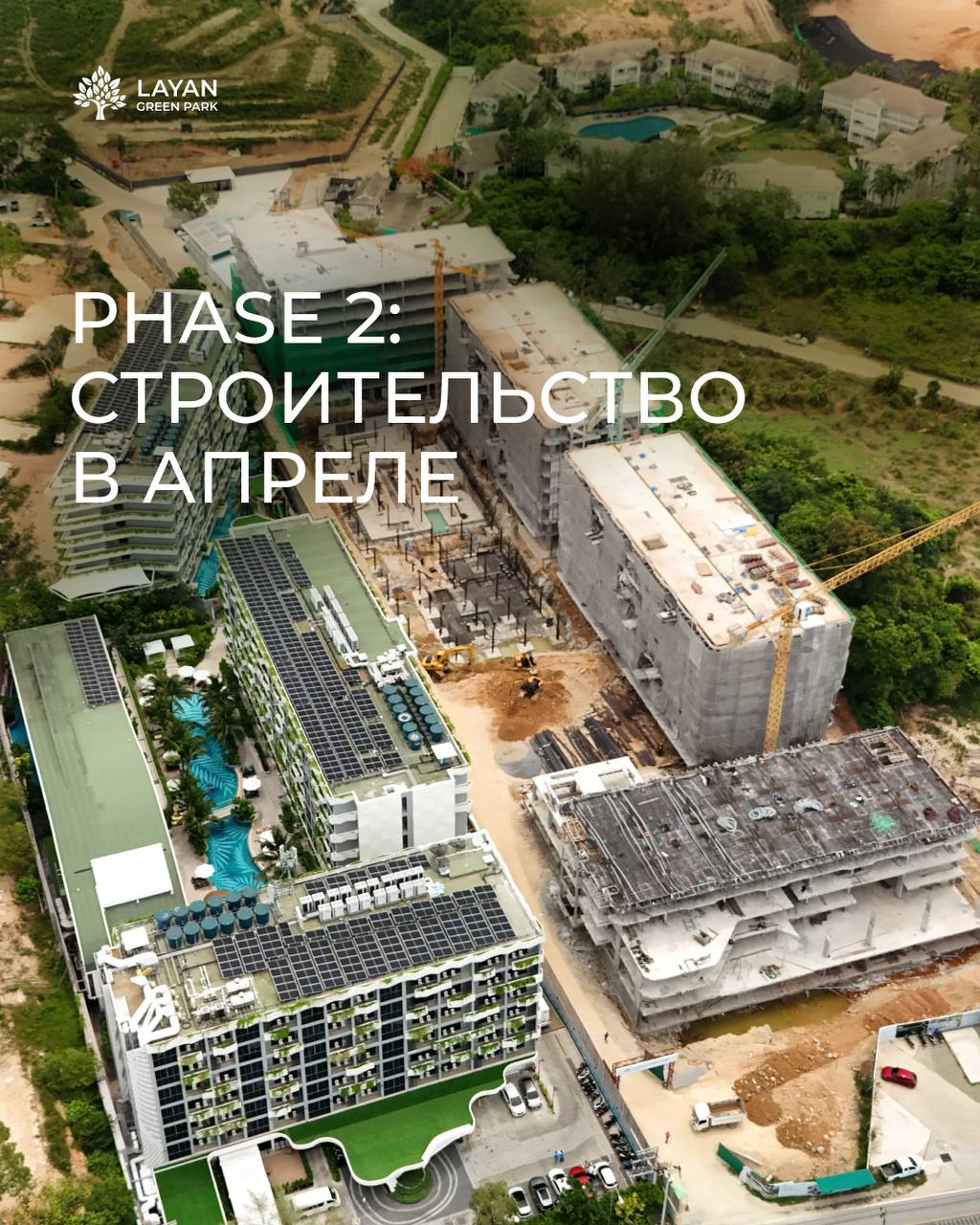

Прогресс строительства второй фазы
Как продвигается строительство второй фазы Layan Green Park? Давайте посмотрим вместе!
В этом месяце стартовали работы по возведению подпорной стены за зданиями G, H и F.
— Здание F:

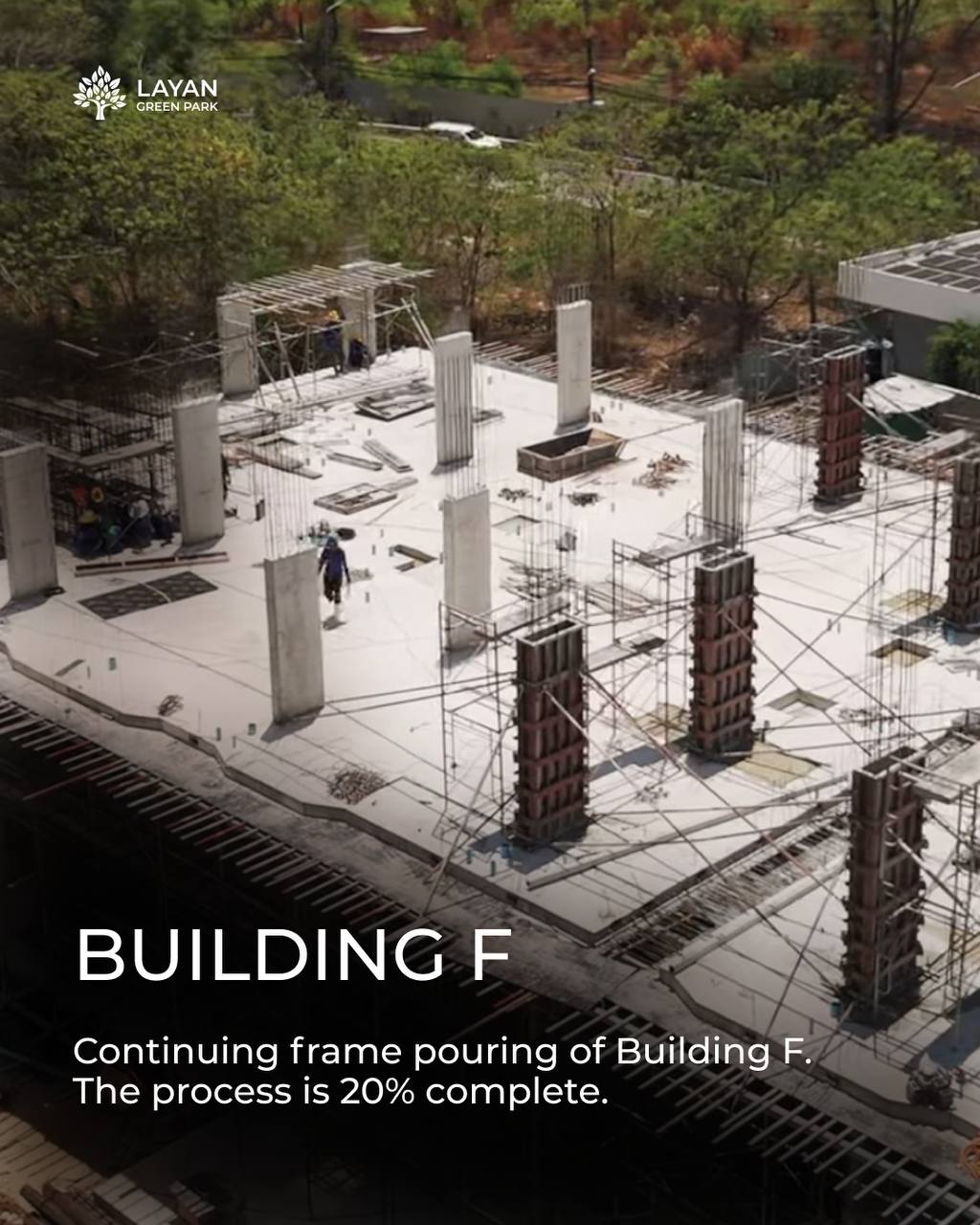

Завершена заливка плиты перекрытия 5 и 6 этажа, готовность каркаса — 80%. Идёт монтаж дренажных труб.
— Здание G:
48% архитектурных работ. Закончена межкомнатная кладка на 6 этаже, продолжаем на 7-м. Штукатурка завершена на 3 этаже, началась на 4-м.
Системы: водоснабжение — 35%, электромонтаж — 23%, кондиционирование и вентиляция — 33%, кабельные лотки и интернет/видеонаблюдение — 20%.
В шоуруме уже установили остекление SCHÜCO и идут финишные отделочные работы.

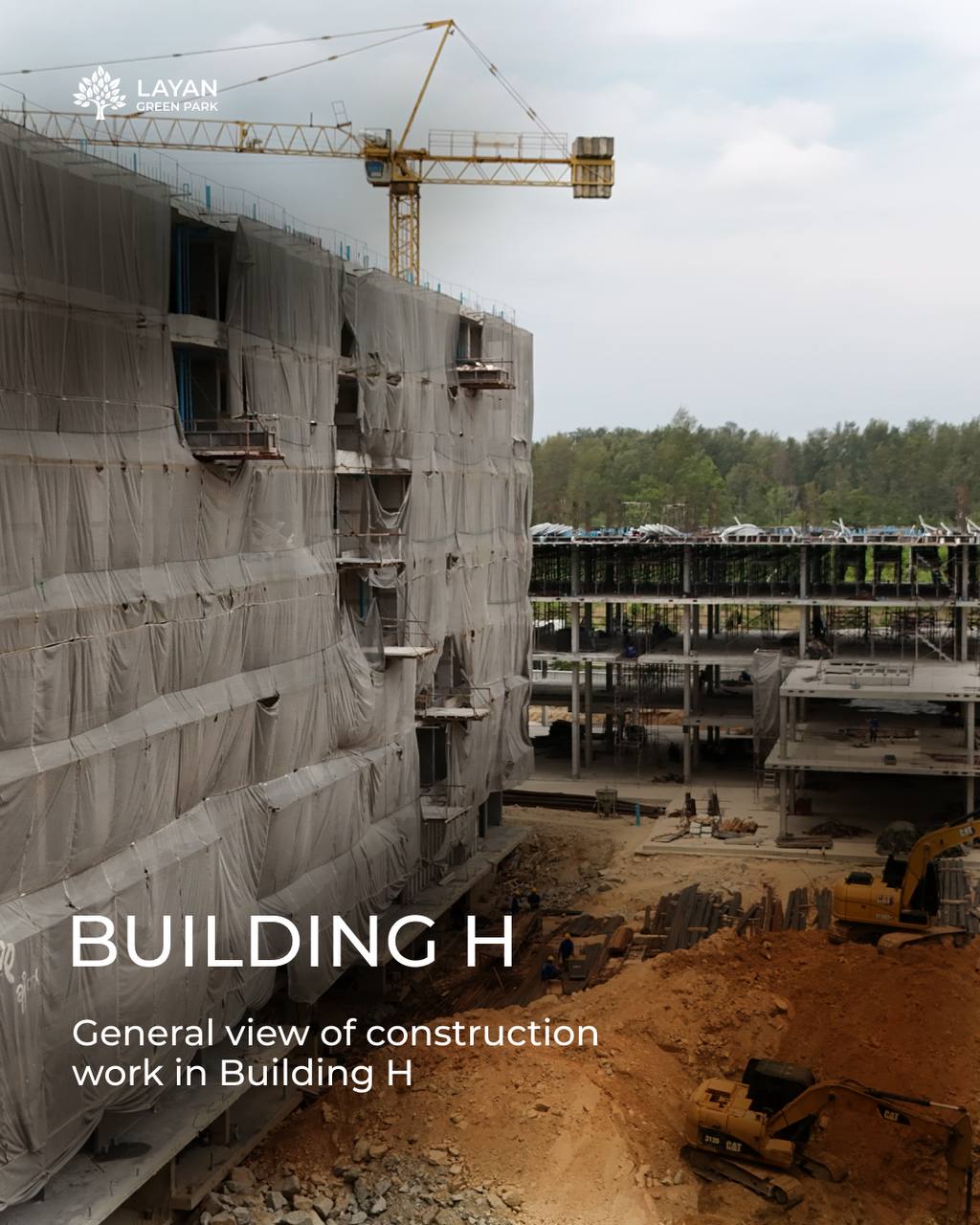

— Здание H:
31% архитектурных работ. Межкомнатная кладка завершена на 6 этаже, продолжаем на 7-м. Штукатурка закончена на 2 этаже, началась на 3-м.
Системы: водоснабжение на 5 этаже, электромонтаж — 23%, вентиляция — 31%, кабельные лотки и интернет/видеонаблюдение — 15%.

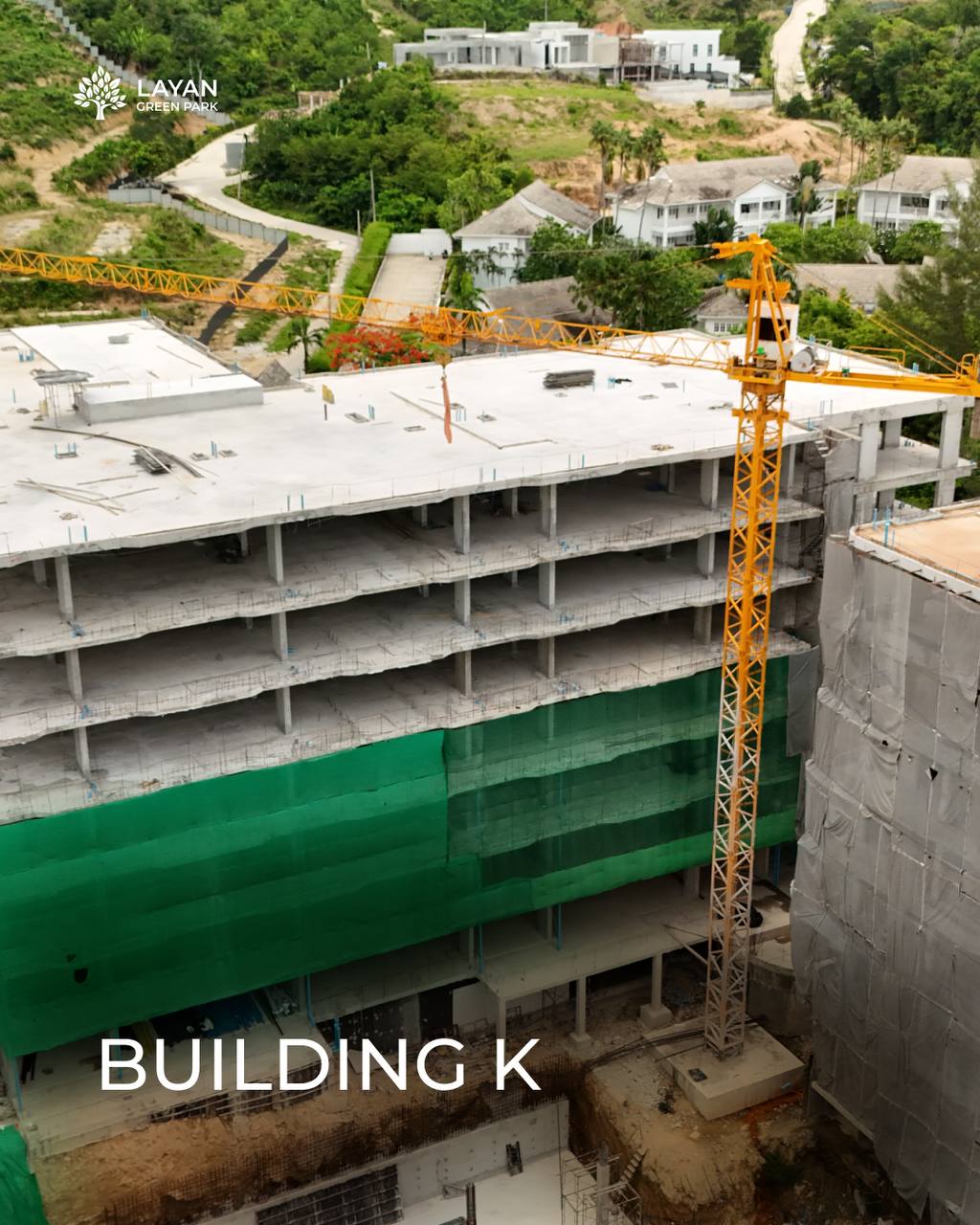

— Здание K:
Залиты лестничные пролёты с 1 по 3 этаж, канализационные трубы проведены до 4 этажа, продолжаем на 5-м. Монтаж системы пожарной эвакуации завершён до 4 этажа, работы идут на 5-м.
— Здание L:

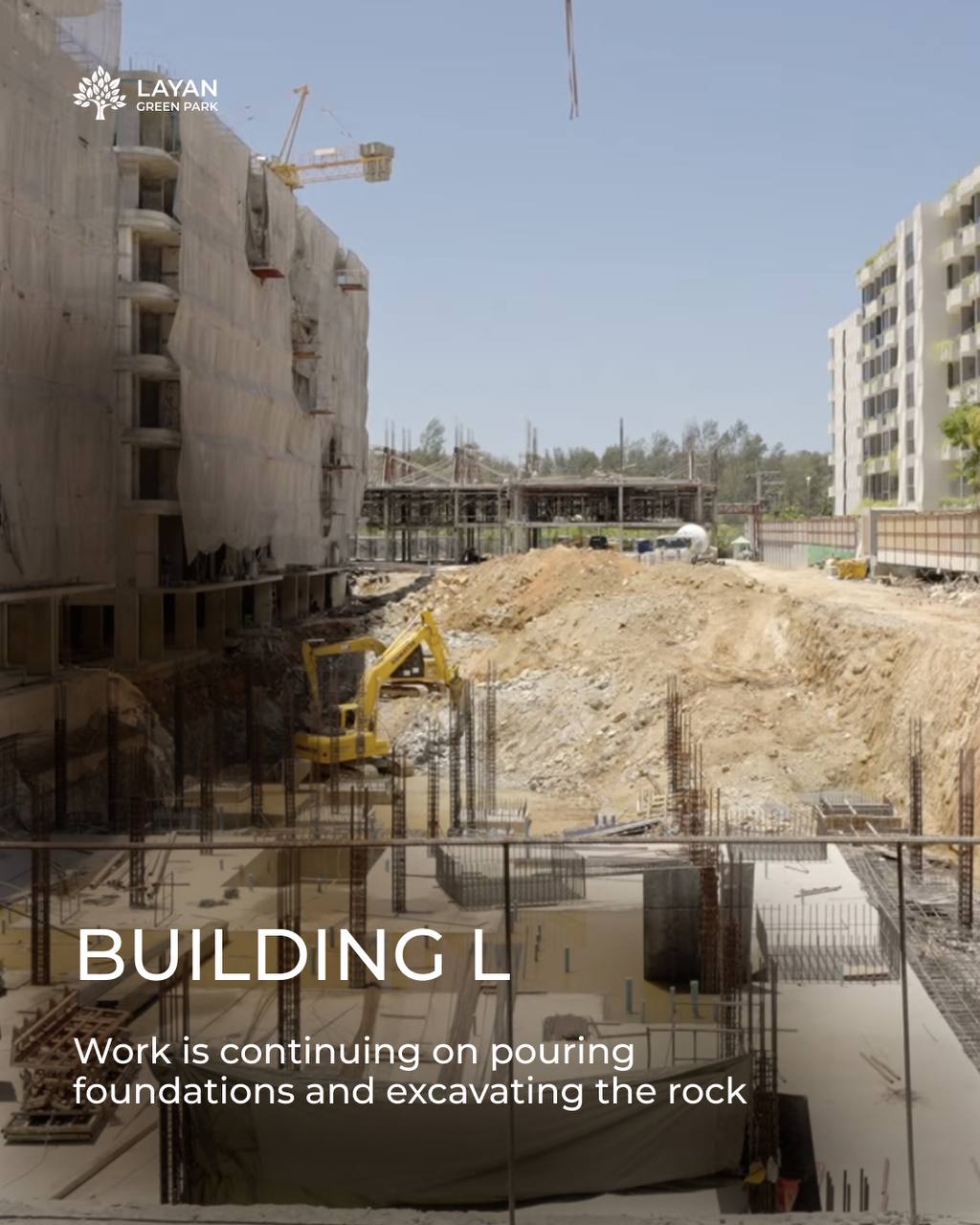

Завершаем выемку скального грунта, фундамент готов на 55%. Уже приступили к заливке колонн и стен первого подземного этажа.
Следите за нашими обновлениями — здесь вы узнаете всё о том, как строится Layan Green Park!
