Продолжение строительства второй фазы проекта

Продолжение строительства второй фазы проекта

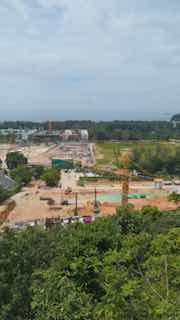

В октябре на площадке проекта продолжались активные работы по основным корпусам и инфраструктуре второй фазы.

В здании A5 завершается подготовка к заливке плиты 5-го этажа: установлена арматура колонн и смонтирована опалубка во всех трёх зонах.
В зданиях A2.1 и A2.2 выполнены основные работы по фундаментам и резервуарам, ведётся гидроизоляция.
В A3.1 продолжается устройство фундаментов и балок, а в A4 начат этап фундаментных работ.

В зоне BM2 ведётся выемка твёрдых пород на трёх участках, все временные водоотводные пруды функционируют в штатном режиме.
На второй фазе проекта продолжается бурение свай под здания B8–B9, работают две буровые установки.
Осуществляется монтаж коробчатого дренажа вдоль дороги и строительные работы на южной сервитутной линии.

За месяц:
• вывезено 237 860 м³ грунта,
• пробурено 1 667 свай,
• залито 5 162 м³ бетона.
